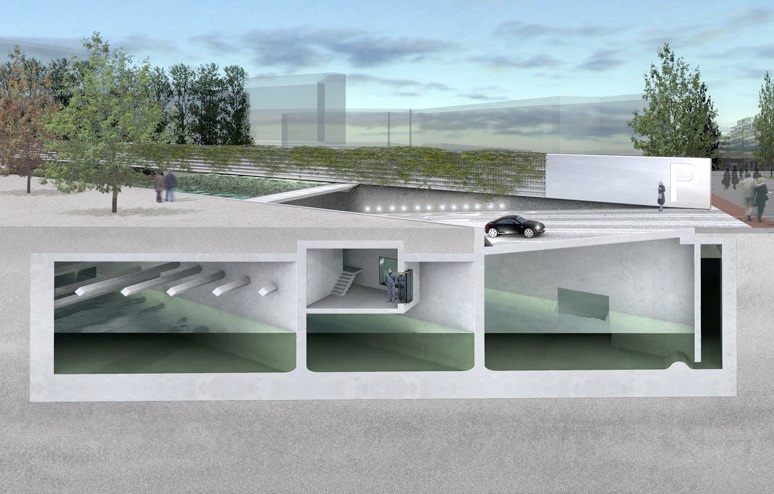

Conflict  6 maanden na mijn vertrek als projectleider voor de fasen VO, DO, Bestek en Aanbesteding ging het fout tijdens de uitvoering. Tijdens de sloop van de keermuur met Erasmuc MC ging plotseling het Sophia ziekenhuis een paar centimeter wegzakken, met als gevolg een scheur in de kopgevel. De bouw werd stopgezet, helaas langer dan 6 maanden waardoor de aannemer nieuwe prijzen mocht gaan verrekenen. De aanneemsom van 48 miljoen liep gestaag op naar meer dan 110 miljoen. Door de explosieve bouwgroei in China was de staalprijs o.a. explosief gegroeid. Daarna is een gevecht ontstaan over wiens fout dit was, wie de extra kosten ging betalen, etc.. Uiteindelijk werd aan van alles en nog wat getwijfeld, waaronder ook het gekozen ontwerp, de constructie en het bestek.
